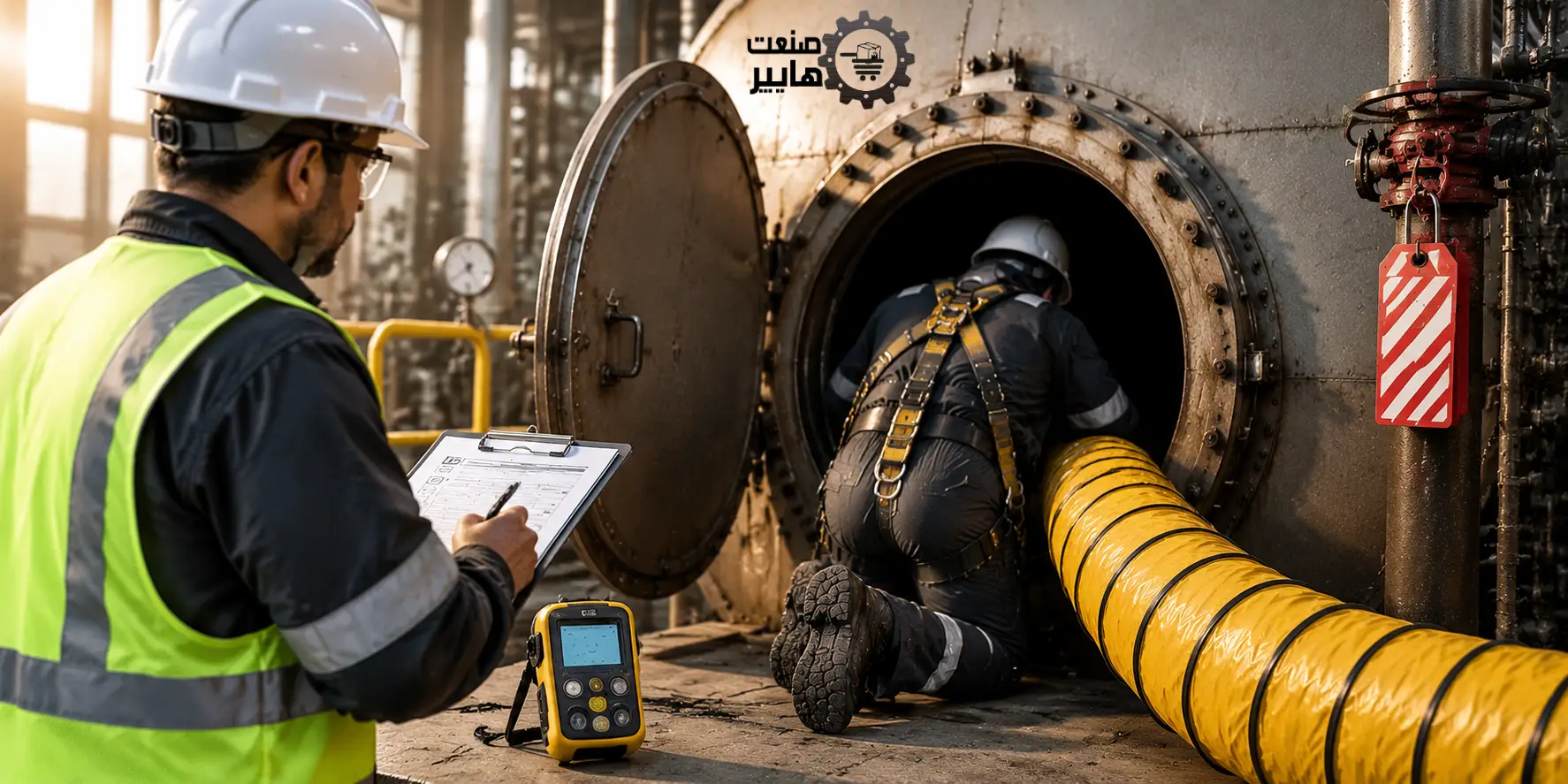

دیگ بخار خاموش، خالی و سرد، هنوز یک فضای بستهٔ پرخطر است. محفظهای فلزی با یک راه ورود تنگ، بدون تهویهٔ طبیعی، متصل به خط سوخت، خط بخار و مدار برق. تقریباً هر اتفاق بدی که در این محفظه رخ داده، ریشهاش یک منبع انرژی بوده که کسی فکر میکرده جدا شده است.
این مقاله رویهٔ عملیاتی ورود را به ترتیبی که باید اجرا شود مینویسد — برای بازرسی داخلی، رسوبزدایی، تعویض لوله یا تعمیر جوش.
چرا محفظهٔ دیگ با یک مخزن معمولی فرق دارد
سه ویژگی آن را خاص میکند:
- فلز دیر سرد میشود. سطح بیرونی دیگ ممکن است دستخور باشد در حالی که دیوارهٔ داخلی و لجن تهنشسته هنوز داغاند.
- لجن و رسوب مصرفکنندهٔ اکسیژناند. خوردگی داخلی و مواد شیمیایی باقیمانده از تصفیه، هوای داخل را فقیر میکنند.
- خط سوخت درست کنار ورودی است. نشتی کوچک از شیر گاز در یک محفظهٔ بسته به سرعت به محدودهٔ اشتعال میرسد.
گام ۱ — جداسازی واقعی، نه بستن یک شیر
بستن شیر جداسازی نیست. جداسازی یعنی منبع انرژی قطع شود، قفل بخورد، برچسب بخورد و بعد ثابت شود که واقعاً قطع است. دیگ بخار پنج منبع جداگانه دارد و هر پنج تا باید در رویهٔ لوتوی همین دستگاه نوشته شده باشند:
| منبع انرژی | روش جداسازی | راستیآزمایی |
|---|---|---|
| گاز یا گازوئیل مشعل | شیر دستی بسته و قفلشده؛ ترجیحاً فلنج کور یا جداکردن فیزیکی خط | تست استارت مشعل؛ نباید جرقه یا شعله بدهد |
| برق مشعل، پمپ تغذیه و تابلو | کلید اصلی قطع و قفل بریکر نصب شود | تست فقدان ولتاژ روی ترمینال؛ تست دکمهٔ استارت |
| بخار از هدر یا دیگ مجاور | دو شیر مسدود و تخلیهٔ میانی باز؛ در دیگهای موازی فلنج کور الزامی | شیر تخلیهٔ میانی باید خشک بماند |
| آب تغذیه | شیر بسته و قفل شیر متناسب با نوع شیر | بازدید چشمی از دریچهٔ باز |
| انرژی ذخیرهشده (فشار و دما) | تخلیهٔ کامل، بازکردن هواگیر و دریچهٔ آدمرو | فشارسنج روی صفر و دمای قابل تحمل داخل |
اگر بیش از یک نفر وارد میشود یا چند پیمانکار درگیرند، قفل تکنفره جواب نمیدهد و باید از لوتوی گروهی استفاده کرد — هر نفر قفل خودش را دارد و تا آخرین قفل باز نشود، دیگ راه نمیافتد.
گام ۲ — سردکردن و تخلیه
سردکردن باید طبیعی و یکنواخت باشد. پاشیدن آب برای تسریع، شوک حرارتی وارد میکند و جوشها و لولهٔ آتشخوار را ترک میدهد. دریچههای بالا و پایین را باز کنید تا جریان هوا برقرار شود؛ یک دریچهٔ تنها تهویه نمیسازد، فقط سوراخ است.
اگر پیش از این دیگ حادثهٔ کمآبی داشته، ممکن است فلز بسیار داغتر از چیزی باشد که فشارسنج نشان میدهد. در این حالت زمان سردشدن را دو برابر بگیرید.
گام ۳ — گازسنجی پیش از ورود
گازسنجی باید از بیرون و با پروب انجام شود، نه اینکه کسی سرش را داخل کند. ترتیب ثابت است: اکسیژن، سپس گازهای قابل اشتعال، سپس گازهای سمی. دلیلش هم فنی است: حسگر اشتعال در هوای کماکسیژن عدد درست نمیدهد.
محفظه را در چند عمق بسنجید — بالا، میانه و کف. گازهای سنگینتر از هوا در کف مینشینند و دقیقاً همان جایی است که نفر تعمیرکار دراز میکشد.
حدود مجاز را از دستورالعمل مجوز کار سازمان خودتان و برگهٔ کالیبراسیون دستگاه بخوانید، نه از حافظه. گازسنجی که تاریخ کالیبراسیونش گذشته، از نظر بازرس اصلاً انجام نشده است.
وقتی کار داخل ادامه دارد، یک بار سنجیدن کافی نیست. جوشکاری، برسزدن رسوب و حلالهای شستوشو همه جوّ را حین کار عوض میکنند؛ پایش باید پیوسته باشد.
گام ۴ — مجوز ورود و نقشها
مجوز کاغذبازی نیست؛ سندی است که مشخص میکند چه کسی مسئول چیست. سه نقش حداقلی:
- صادرکنندهٔ مجوز: جداسازی و قفلها را شخصاً تأیید میکند.
- نفر ورودی: تجهیزاتش را پیش از ورود چک میکند و راه خروج را میداند.
- ناظر بیرونی (Attendant): پشت دریچه میماند، ارتباط دائمی دارد، ورود و خروج را ثبت میکند و در هیچ شرایطی خودش وارد نمیشود.
آخرین بند مهمترین است. بخش بزرگی از تلفات فضای بسته مربوط به کسانی است که برای نجات همکارشان بدون تجهیزات تنفسی داخل پریدند.
گام ۵ — تجهیزات داخل محفظه
- روشنایی ولتاژ پایین و ضدانفجار. سیم سیار ۲۲۰ ولت داخل محفظهٔ فلزی مرطوب، خودش یک خطر مستقل است.
- تهویهٔ مکانیکی. هوای تازه باید تا کف برسد، نه فقط دم دریچه.
- هارنس و طناب نجات. دریچهٔ آدمروی دیگ تنگ است؛ بیرون کشیدن یک نفر بیهوش بدون طناب عملاً ممکن نیست. مبانی این تجهیزات در کیت کار در ارتفاع مشترک است.
- ارتباط پیوسته. قرار کلامی یا طنابی مشخص که هر چند دقیقه تکرار میشود.
چهار خطایی که مدام تکرار میشود
- اتکا به کلید مشعل روی تابلو. خاموشکردن با کلید، جداسازی نیست. کسی که نمیداند داخل کسی هست، دوباره روشنش میکند.
- بازنگذاشتن شیر تخلیهٔ میانی در دیگهای موازی. دو شیر بسته بدون تخلیهٔ میانی، بخار را فقط پشت در نگه میدارد.
- گازسنجی فقط در ابتدای کار. جوشکاری داخل، هوای سالم را در چند دقیقه خراب میکند.
- قفلها در کشوی سرپرست. تجهیزاتی که دم دست نیست، استفاده نمیشود. همین منطق پشت ایستگاه لوتو در موتورخانه است.
پرسشهای پرتکرار
برای ورود به دیگ حتماً باید فلنج کور بگذاریم؟
وقتی دیگ به هدری متصل است که دیگِ دیگری روی آن در مدار است، بله. شیر بسته یک قطعهٔ مکانیکی است و میتواند نشتی داشته باشد؛ فلنج کور جدایی فیزیکی است و نشتی ندارد. در دیگ تکدستگاهِ کاملاً جداشده، دو شیر مسدود با تخلیهٔ باز معمولاً کفایت میکند — تصمیم نهایی با صادرکنندهٔ مجوز است.
چقدر طول میکشد تا دیگ قابل ورود شود؟
به ظرفیت، حجم آب، ضخامت عایق و دمای محیط بستگی دارد و عدد ثابتی ندارد. معیار تصمیم، دمای اندازهگیریشدهٔ داخل محفظه است، نه ساعت. دیگهای بزرگ سری HSB تا ۱۲٬۰۰۰ کیلوگرم بر ساعت حجم آب زیادی دارند و طبیعتاً دیرتر سرد میشوند.
آیا برای بازرسی دورهای هم همین رویه لازم است؟
بله. بازرس فنی هم وقتی برای بازبینی داخلی وارد میشود، دقیقاً همین ورود به فضای بسته را انجام میدهد. معمولاً مجوز کار و مستندات لوتو بخشی از مدارکی است که در فرآیند بازرسی از شما خواسته میشود.
تفاوت فلنج کور با قفل شیر چیست؟
قفل شیر جلوی دست انسان را میگیرد تا کسی شیر را باز نکند. فلنج کور جلوی سیال را میگیرد حتی اگر شیر نشتی داشته باشد. در کار داخل محفظه، هر دو لازماند.
مطالب مرتبط
- کمآبی دیگ بخار؛ رایجترین علت حادثه
- بازرسی دیگ بخار: مراحل، مدارک لازم و دلایل مردودی
- رویهٔ لوتو را از کجا شروع کنیم؟
- راهنمای خرید تجهیزات لوتو (LOTO)
- موتورخانهٔ بخار صنعتی؛ راهنمای جامع
این مطلب راهنمای عمومی است و جایگزین رویهٔ مجوز کار و دستورالعمل HSE سازمان شما نیست. برای تأمین تجهیزات لوتو، گازسنجی و تجهیزات نجات با کارشناسان صنعت هایپر تماس بگیرید.
